宁夏固原供电:电力线路迁改让道高速公路施工

编辑:管理 来源: 日期:2022-12-06 浏览:1

  进入12月,随着宁夏固原市110千伏固任线、彭任线区段改造工程顺利竣工投运,标志着由国网宁夏固原供电公司承建的银昆高速宁夏段高压电力线路迁改涉及的固原境内110千伏及以下72条电力线路迁改工程全部完成。

  据悉,总投资达261亿元的银昆高速太阳山开发区至彭阳(宁甘界)段项目是国家百项交通扶贫骨干通道工程,也是宁夏单体投资最大交通项目和“丝绸之路经济带”黄金段建设的重要一环,该项目于2020年8月1日开工建设,全长237公里,建设工期4年。项目建成后,将有效改善宁夏中南部地区交通路网条件,促进沿线资源开发利用和区域经济社会协调发展,更有利于补齐宁夏对外开放的短板,进一步加强固原市与宁夏省会城市及南方发达省区的联系。

  银昆高速公路固原段是固原市2021年80项重点项目之一,其中K171至K233里程电力迁改项目总投资3250万元,项目建设涉及固原境内110千伏及以下电力迁改工程72处,其中0.4千伏线路36条、10千伏线路23条、35千伏线路9条、110千伏线路4条。

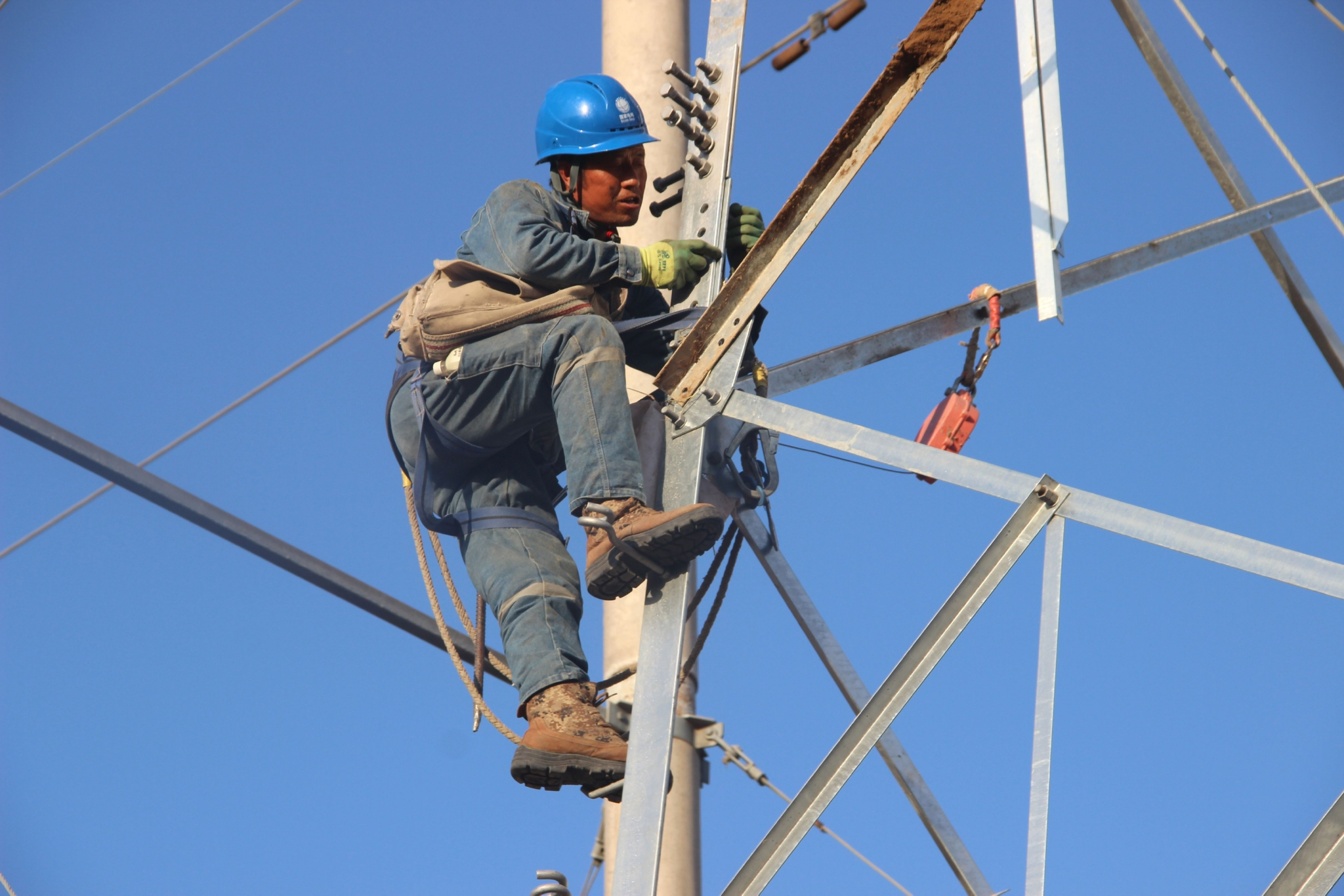

为了避免线路迁改原因影响高速公路建设进度,同时保障辖区电力供应,项目启动以来,固原供电公司积极履行属地化责任,主动对接地方政府、用户建设需求,动态跟踪固原段高速公路建设进度,提前介入、靠前服务、精心组织。克服线路迁改时间紧、任务重、作业点多、涉及面广等困难,统筹做好迁改建设的推进、协调、监督等工作。抽调精干力量,高标准落实工程安全、质量及进度要求,迎朝阳、踏晨曦、顶烈日、战风雪、克疫情,全力推进迁改工程建设,保障了银昆高速公路固原段建设的顺利实施。
